高壓充氣柜裝配工藝流程
發布時間:2020-12-11 15:50:00
高壓充氣柜裝配工藝流程:
一、高壓充氣柜裝配工藝的二次配線依據《二次配線工藝守則》;

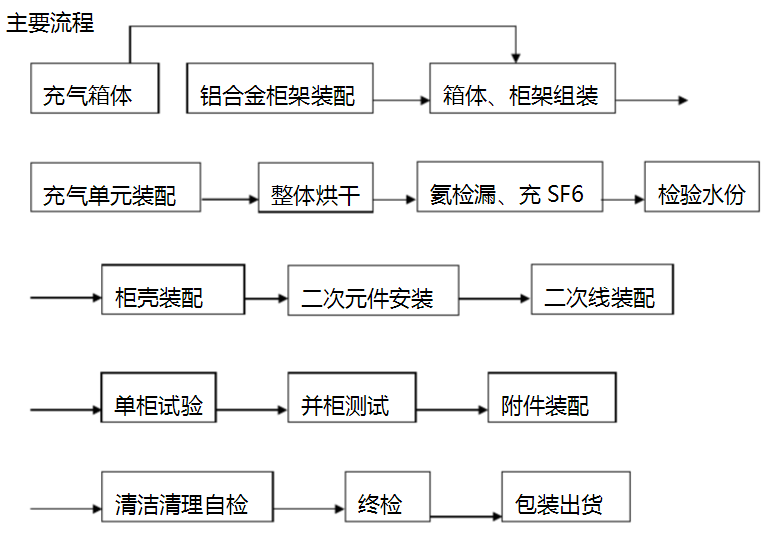

二、高壓充氣柜安裝主要流程:

三、高壓充氣柜安裝要用到的工具、工裝、設備:
各種氣動工具、扭力扳手、活動扳手、一字螺絲刀、十字螺絲刀、套筒扳手、尖嘴鉗、鯉魚鉗、剝線鉗、直尺、卷尺、游標卡尺專用工具工裝、斷路器裝配車、三工位開關裝配車、電壓互感器裝配工裝避雷器裝配工裝、等壓抽真空充氣氦質譜檢漏系統、烘干爐。
四、高壓充氣柜通用工藝要求:
1、待裝配零部件應經質檢檢驗合格,方可裝配;不合格件未經設計部門允許不能裝配;質檢所需檢具應反饋本部]或相關部門協助解決;
2、以圖紙尺寸要求或施工單為依據。
3、裝配前準備:
3.1、備齊工具、工裝及所需的各種零部件(包括外協、外購件)及輔助材料;
3.2、所需工裝、工具應及時反饋車間領導或?qū)で笙嚓P(guān)部門]協助解決;
4、施工中,工件不允許任意推拉。所使用平臺或臺板應平整、清潔,無利器及雜物。吊裝工件時應注意安全和以不損傷工件為前提。在當天結束工作或暫時停止裝配工作時,對關鍵件或關鍵部位應進行防盜、防塵、防碰處理。確保裝配件清潔、整齊,同時對人不構成安全隱患;
5、裝配工在裝配前應對所裝配零部件進行外觀、型號規格等確認、檢查。發現問題應及時通告相關人員,不宜私自處理;
6、密封零部件的安裝:

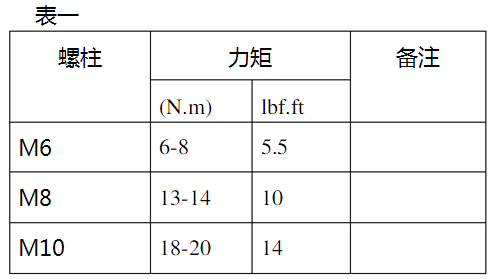

先裝好平墊、彈墊后, 預緊螺母或螺絲再用扳手按對角、循環順序,均勻緊固全部螺母或螺絲,直到彈簧墊圈壓平或密封面基本相貼為止。預緊力矩規定如下:

7、各工序應自檢、互檢、巡檢和終檢。
